匠心打造育人新空间—昌平校区学生宿舍项目建设专报

匠心打造育人新空间—昌平校区学生宿舍项目

建设专报

在学校党委的正确领导下,基建处深入贯彻落实习近平总书记2017年考察我校重要讲话精神,以"为党育人、为国育才"为根本宗旨,高质量完成昌平校区新建学生宿舍项目建设工作。该项目自2022年4月28日开工建设以来,克服多重困难,提前60天完成主体结构封顶,并创下30天完成规划、档案、人防、质量、消防五大验收的纪录,于2025年3月31日顺利取得竣工意见书,4月7日交付学校。

、坚持育人导向,打造精品工程

秉持"建楼育人"理念,在昌平校区学生宿舍项目建设中提出“承前启后”的设计理念,实现建筑功能与育人需求的有机统一。建筑采用开合式布局,巧妙呼应校园整体规划,与法治广场及周边绿地形成和谐统一的景观体系;创新设置下沉式庭院与复合型公共空间,打造促进学生思想交流的"第二课堂";外立面选用清新明快的色彩搭配,与校园环境相得益彰。通过精心设计,为学生打造集生活、学习、交流于一体的多功能空间。

二、攻坚克难,彰显责任担当

面对疫情反复、地基条件复杂、用钢量巨大等严峻挑战,基建处科学统筹、迎难而上。针对施工中遇到的地基岩层硬度不均(局部达1500kPa)、地下水位上涨等技术难题,积极组织地质专家、结构工程师等专业技术团队开展集中攻坚,及时调整基础施工方案;在钢结构施工环节,对5000吨钢材的加工、运输、吊装实施全过程质量管控。为确保工程质量,对钢结构实施毫米级精度控制,荣获北京市"结构长城杯"荣誉称号。

三、创新管理,确保安全文明施工

在场地局促、临近教学区的特殊环境下,我们采取错峰作业、设置实时分贝监测仪、管理人员轮班值守等措施,将破碎作业尽量集中在教学空档期考试期间暂停噪声作业,最大限度降低施工影响。通过优化施工组织,克服极端天气和材料运输受限等困难,保障工程进度和师生教学秩序。

四、突出功能设置,提升使用体验

如今,这座凝聚着无数心血的宿舍楼已优雅矗立在校园中,等待着为莘莘学子点亮温暖的灯火。面对学生的住宿需求,我们以匠心打造集舒适性、实用性于一体的居住空间:步入宿舍区,3.6米的舒适层高与"上床下桌"的创新布局相得益彰;三分离式卫生间设计既保障私密性又提升使用效率;八种主题色彩及手绘玉兰校花的巧妙搭配,为严谨的法学殿堂注入青春活力。特别值得一提的是,下沉庭院及地下房间引入自然光线,打造出充满生机的交流空间;从大窗采光系统到恒温中央空调,从合理晾晒区到专业消音处理,每一处细节都彰显着建设者的用心。

这座集现代化设计与人文关怀于一体的建筑,不仅将极大改善学生的居住条件,更以建筑的严谨呼应法学的精密,用空间的温度滋养成长的力量,成为培养新时代法治人才的"立体教科书"。

相关照片:

项目用地原貌

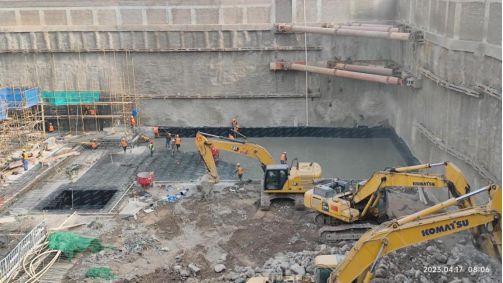

机械、人员满负荷工作

主体结构封顶

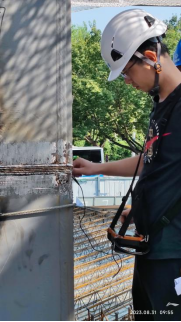

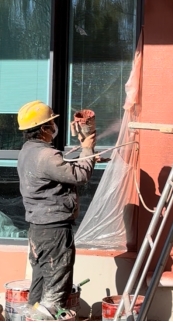

钢结构组织青年突击队施工    每一道焊缝均进行探伤检测      冬季室外立面喷涂

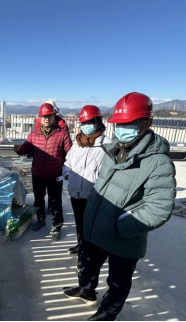

质量检查                    联合检查                 安全监督检查

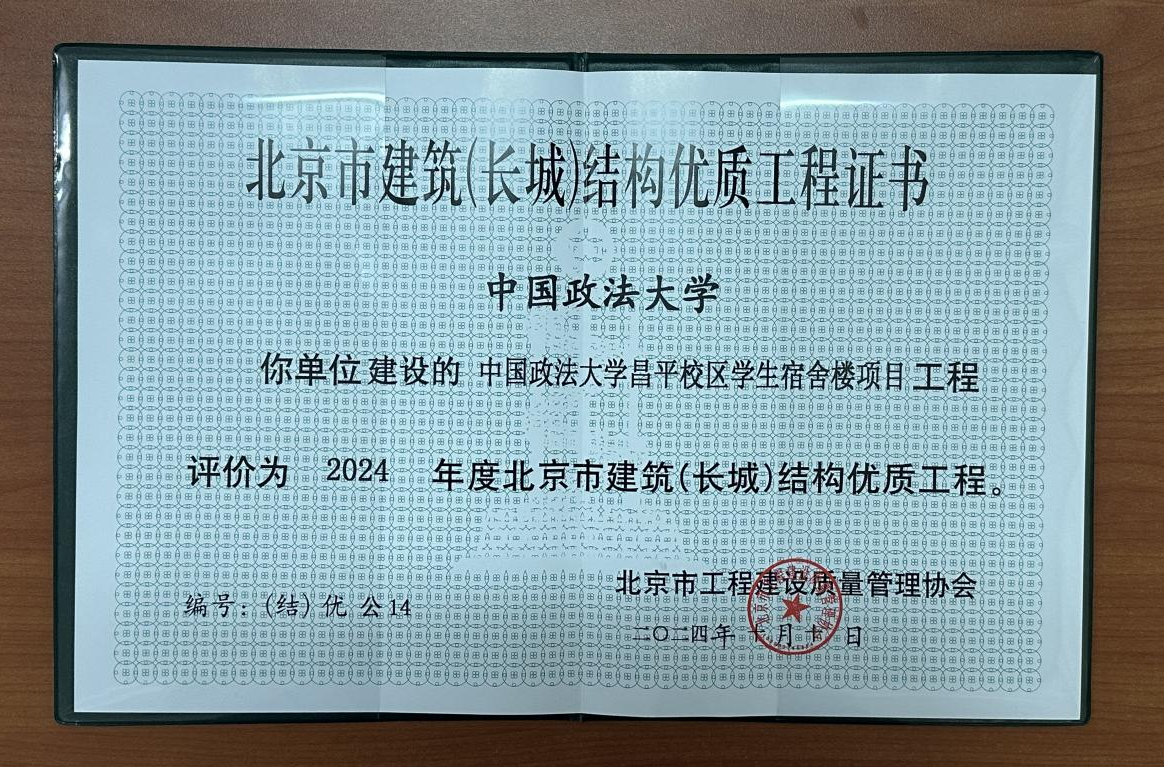

北京市建筑(长城)结构优质工程证书

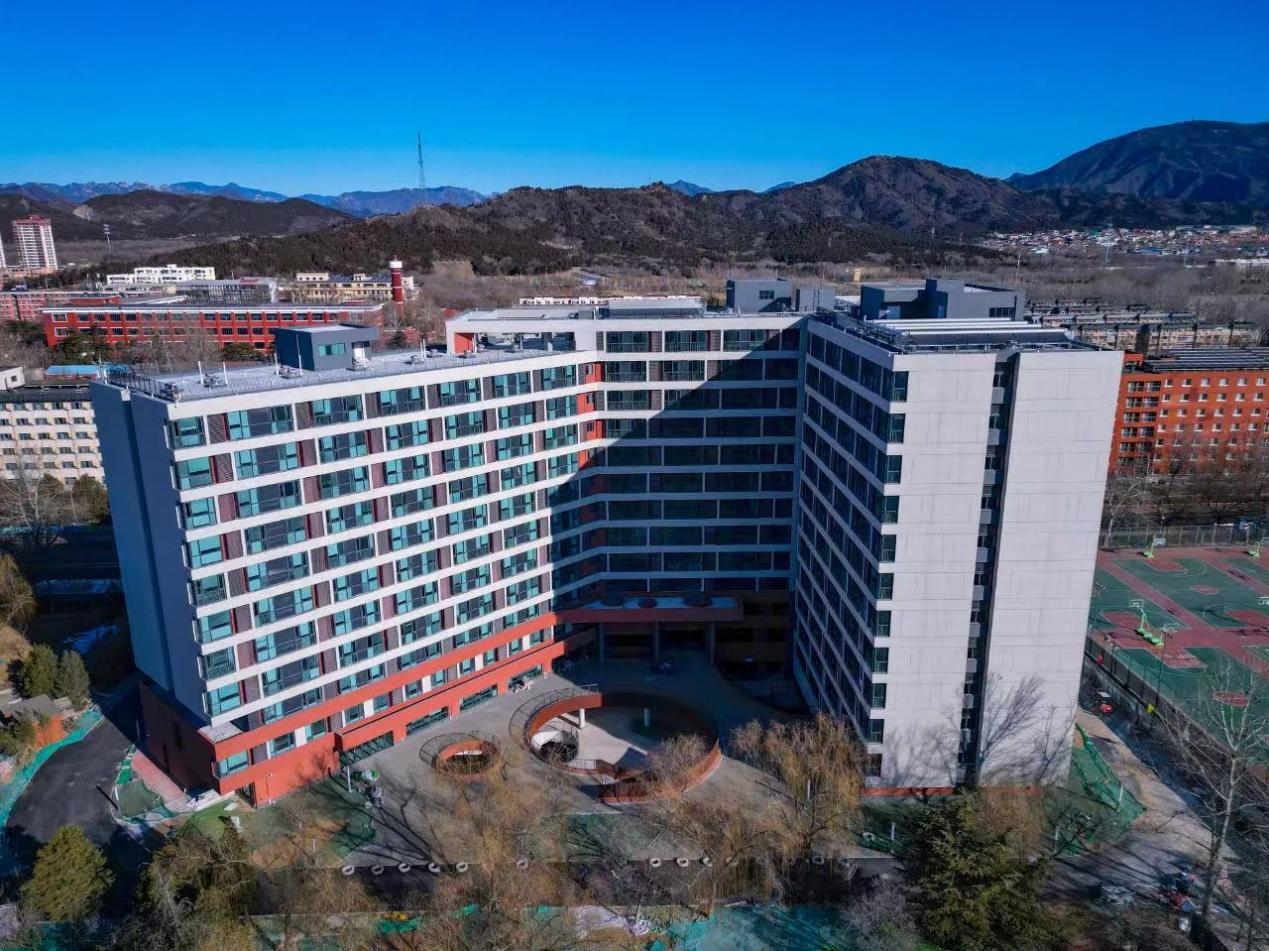

学生宿舍项目现状(俯视)

162BB9

学生宿舍项目现状(南立面)

学生宿舍项目现状(东北立面)

学生宿舍项目现状(西北立面)

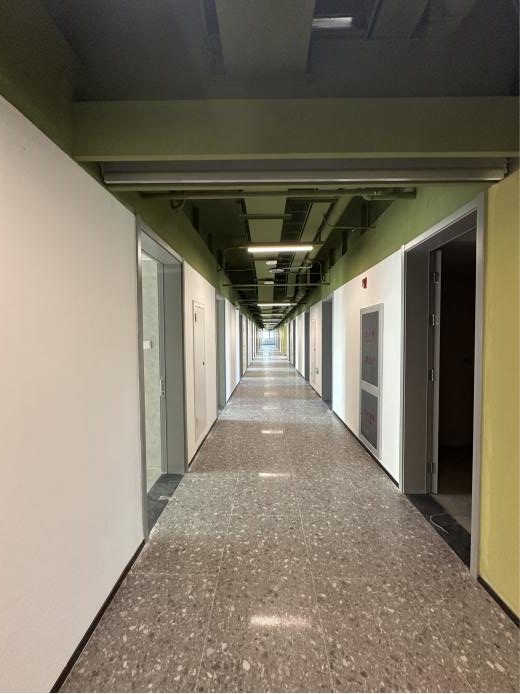

走廊

电梯间                        活动室

宿舍房间                   房间内洗手池

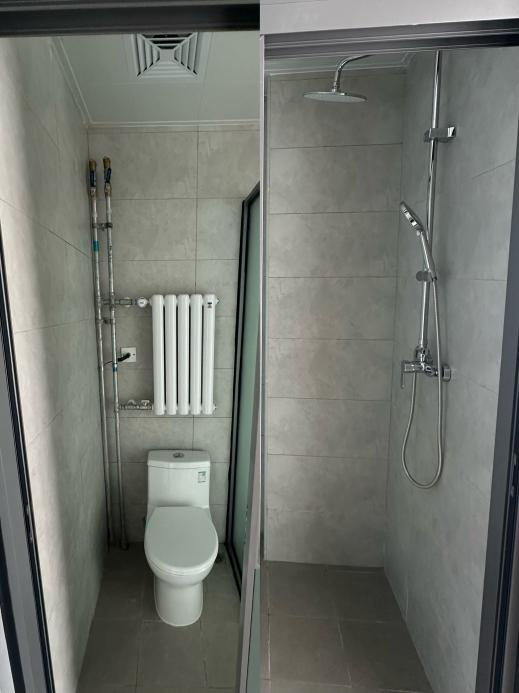

房间内独立卫浴(拼图)             公共卫生间

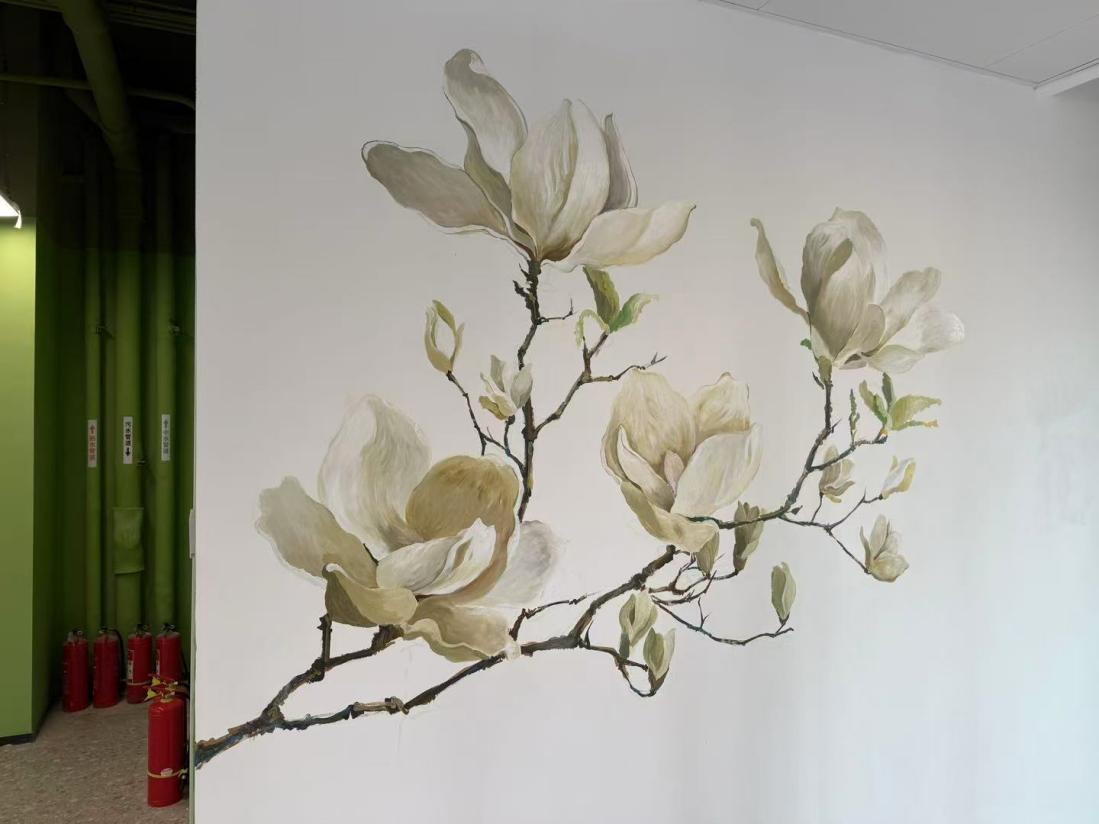

正门手绘校花

基建处参与建设老师集体合照
